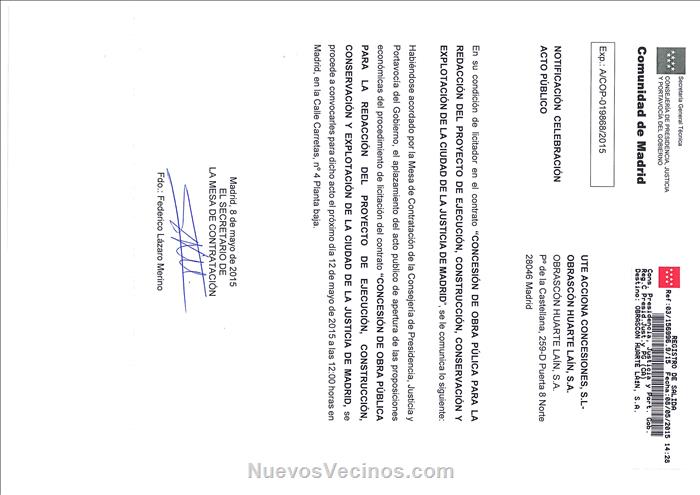

Ya se ha abierto la propuesta técnica y mañana se abrirá la propuesta económica.
Una vez abierta comienza su valoración, para lo cual la mesa de contratación debe pedir los informes que corresponden a ciertos organismos.

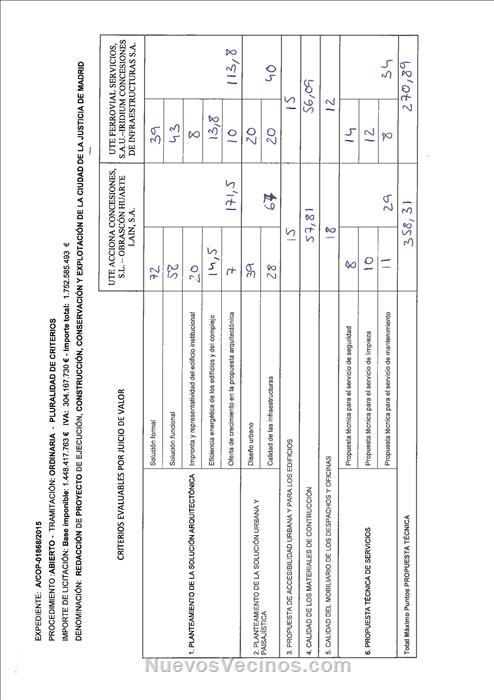

Una vez que se tienen todos los informes, la mesa de contratación tiene que ir puntuando todos los criterios que aprecen en las bases del concurso, cuestión ésta que puede llevar semanas ( No hablamos de adjudicar un quiosco de helados sino una inversión de 30 años).
Conclusión: no se va adjudicar antes de las elecciones porque es materialmente imposible, porque hay demasiadas cuestiones que valorar. La mesa hará su trabajo y decidirá cual es la mejor oferta de acuerdo con el concurso.
¿El problema? Es el nuevo gobierno el que tiene que firmar la adjudicación, así que si el nuevo ejecutivo no quiere, no tiene porque firmar nada. Paga una pequeña indemnización (cantidad irrisoria) a los dos participantes por haber perdido su tiempo y adiós al proyecto. Ya sé que para algunos esto es propaganda, pero a día de hoy, sólo el PP apoya el proyecto actual. Podemos lo rechaza, PSOE lo quiere rediseñar de arriba abajo, etc...
Yo soy el primero que quiere que salga el proyecto, pero es mejor ser realistas. Igualmente, las obras, en el mejor de los casos comenzarían en un año, nunca en julio de este año como han dicho algunos medios. Una vez adjudicada la obra, el concesionario tiene un año para redactar toda la documentación técnica: imaginaros lo que es diseñar un edificio de viviendas, pues multiplicarlo por 15 edificios, luego hay que pedir la licencia de obras, etc, etc...
Conforme dijo Ignacio González en su día, la idea es firmar el contrato a finales de junio - principios de julio, y arrancar las obras un año después (la reducción de este plazo computaba en el concurso, así que si alguna empresa se compromete a reducir el plazo, tendrá más puntos).
